遂宁II.500千伏输变电工程启动建设

2026-06-25 22:01:50来源:四川在线编辑:李琴芳

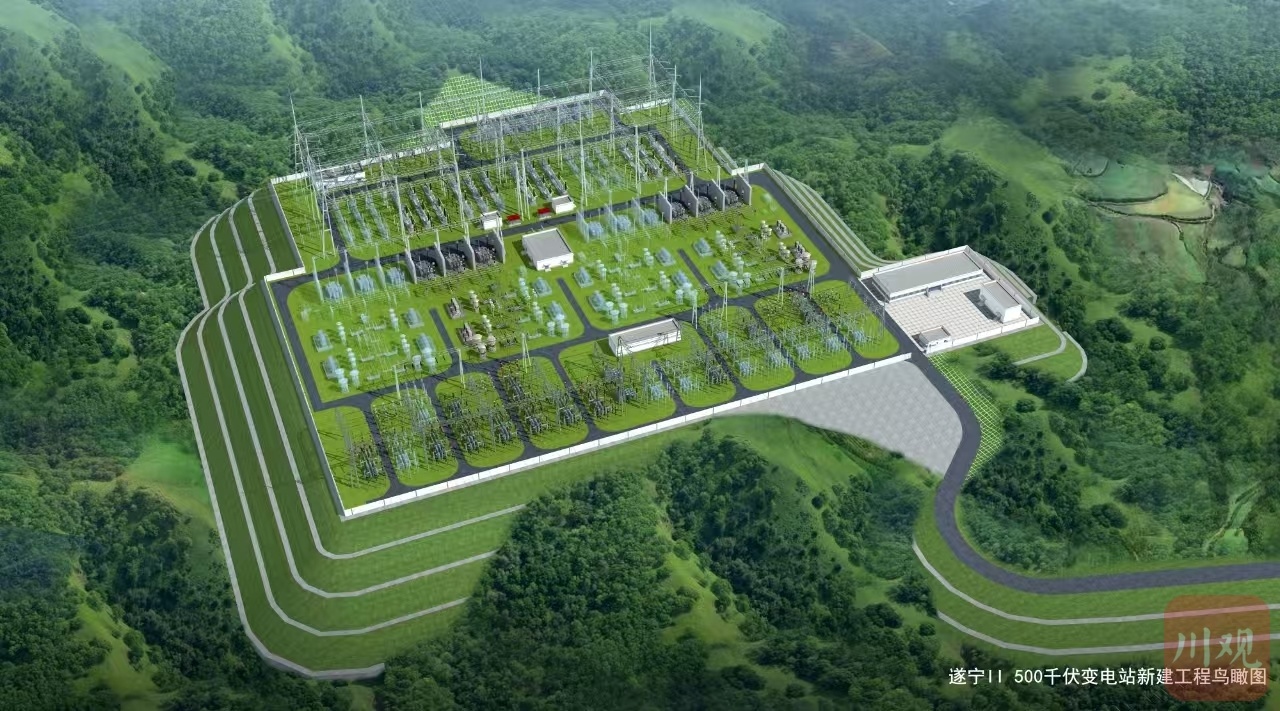

遂宁II.500千伏输变电工程鸟瞰效果图

巫萌 四川在线 雷朋

6月24日,在射洪市青岗镇凤凰村电网工程建设现场,大型机械整齐列阵,随着开工指令下达,遂宁Ⅱ500千伏输变电工程正式拉开建设序幕。作为遂宁市“十五五”开工时间最早、电压等级最高的能源“头号工程”,该项目建成投运后将补齐区域主网供电短板,为地方高质量发展筑牢能源底座。

近年来,遂宁加快推进成渝中部现代化建设示范市和锂电之都建设,锂电产业快速发展,全社会用电量已突破100亿千瓦时。目前,遂宁仅有一座500千伏变电站,电网最大供电能力279万千伏安,预计2027年全网最大负荷将攀升至280万千瓦,供电能力逼近瓶颈,新建第二座500千伏变电站迫在眉睫。

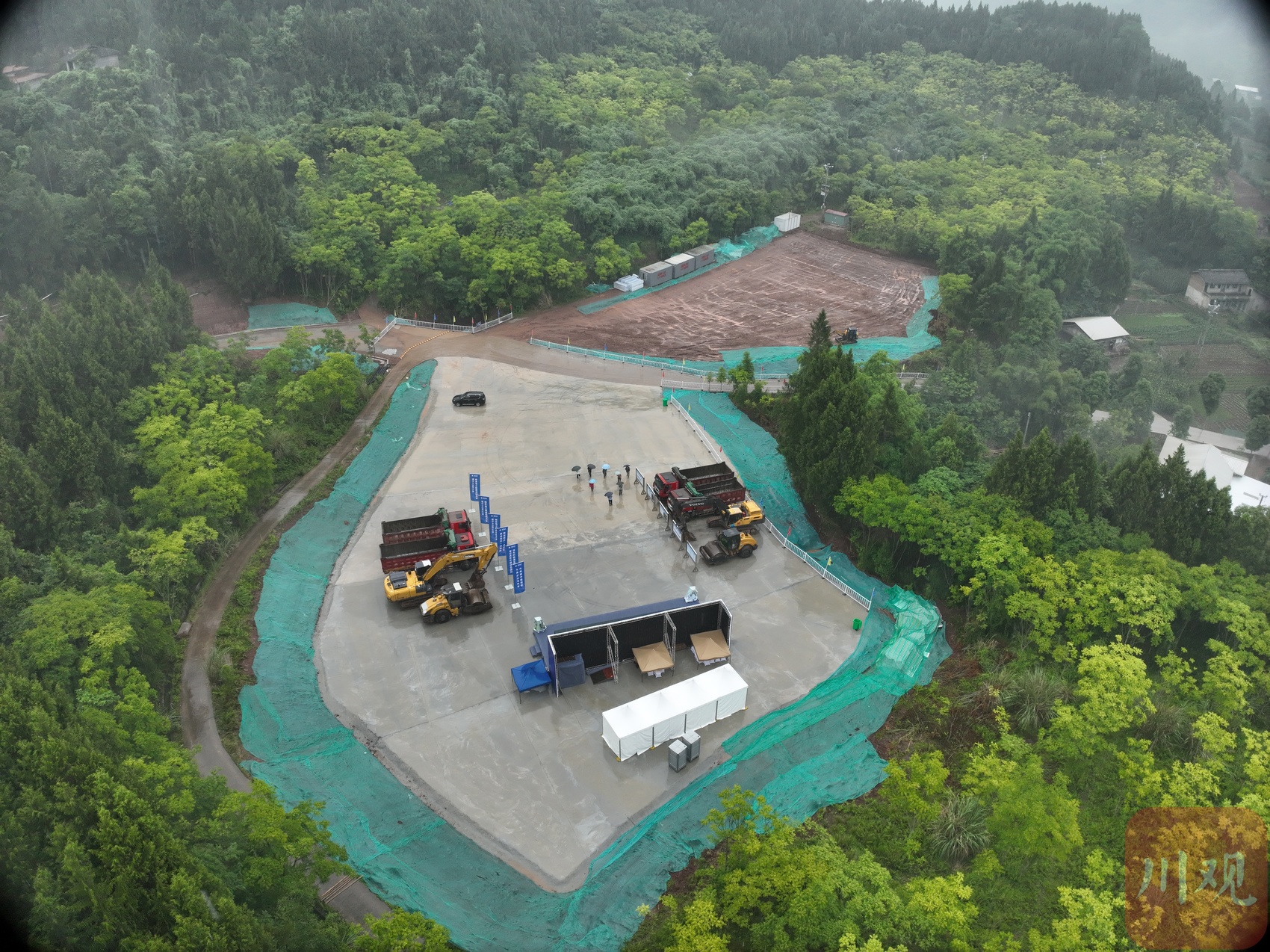

遂宁II.500千伏输变电工程施工现场

遂宁Ⅱ500千伏输变电工程总建设工期15个月至18个月,本期计划安装2台120万千伏安主变压器,并通过对现有长坪山至谭家湾双回500千伏输电主干线实施改造,新建500千伏架空线路约26.8公里,打通新建变电站连接长坪山、谭家湾两座省级500千伏骨干变电站的电力通道,并入全省骨干电网体系。项目投运后,遂宁电网将形成“双核双片”骨干网架结构,新增下网能力约190万千瓦,可充分保障“十五五”及更长时期区域生产生活用电需求。

国网遂宁供电公司建设部负责人杨火平介绍,前期攻坚阶段,国网遂宁供电公司主动对接省、市、县三级主管部门,并联推进可研、核准、初设及林业、环评、水保等手续办理。今年3月,公司推动项目用地协议签订,打通用地保障核心节点,同时高效完成临时进站道路修筑、站区设施迁改、给水接入等关键前置任务,为工程按期启动打下了坚实基础。国网遂宁供电公司将全力克服土石方量大、雨季施工等带来的挑战,高标准打造精品标杆工程,推动工程按期建成投运。(国网遂宁公司供图)
