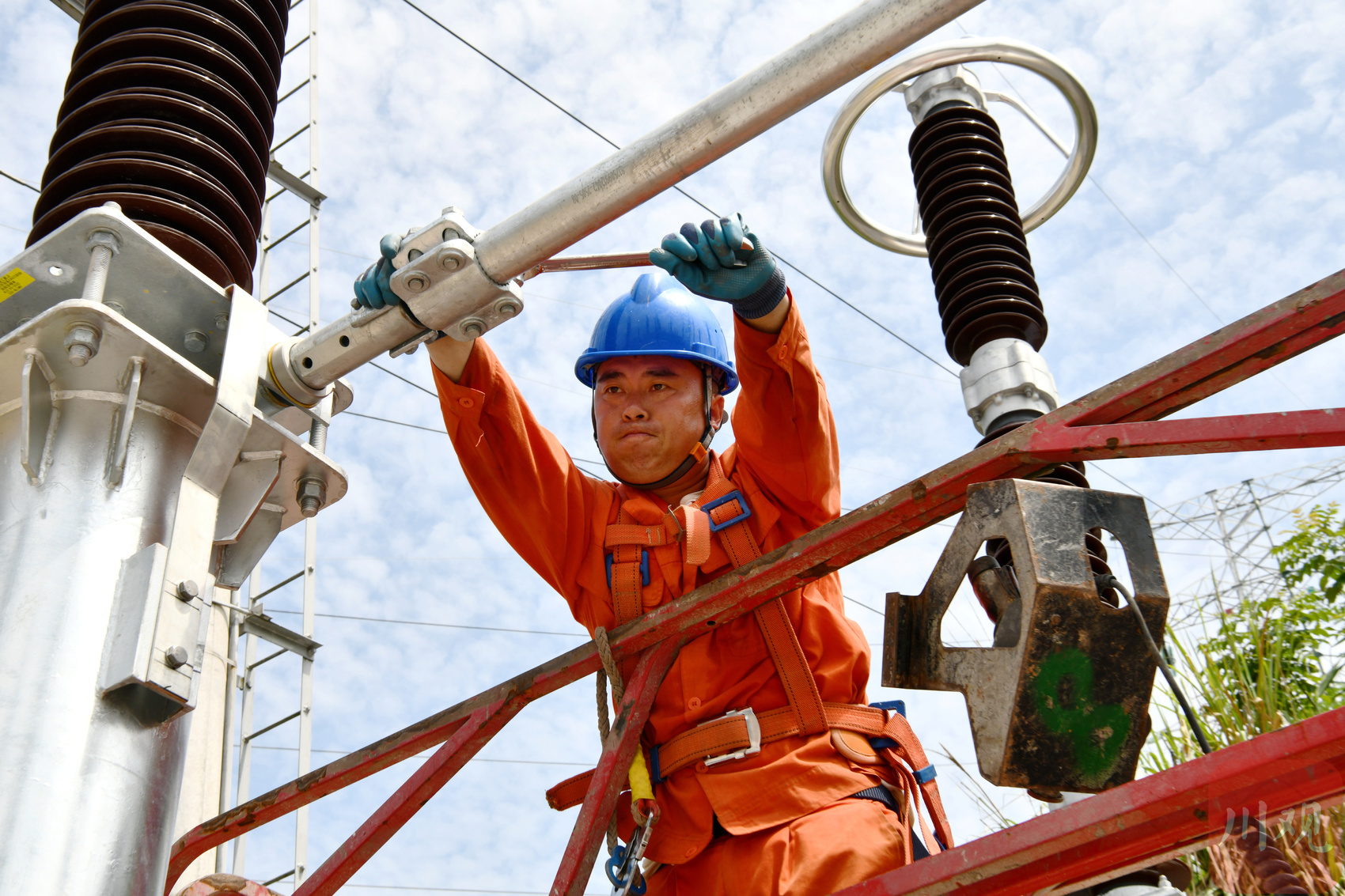

国网遂宁供电公司工作人员正在变电站内施工
巫萌 四川在线 雷朋
6月27日,遂宁市蓬溪县赤城镇220千伏杨胡变电站内,一场紧张而有序的“重量级”作业正在上演。重达151吨的主变压器,在工作人员的精准操控下,沿着轨道平稳地从拖车上平移至预定位置。这一关键节点的完成,标志着该变电站扩建工程正式进入冲刺阶段。
220千伏杨胡变电站扩建工程是遂宁电网“十四五”发展规划重点建设项目之一,它承载着提升电网供电能力、优化电网结构的重要使命。该项目计划新增一台变电容量为18万千伏安的主变压器,并扩建1个220千伏出线间隔。自今年5月15日正式启动以来,便按照既定计划稳步推进,预计将在7月31日前建成投运。

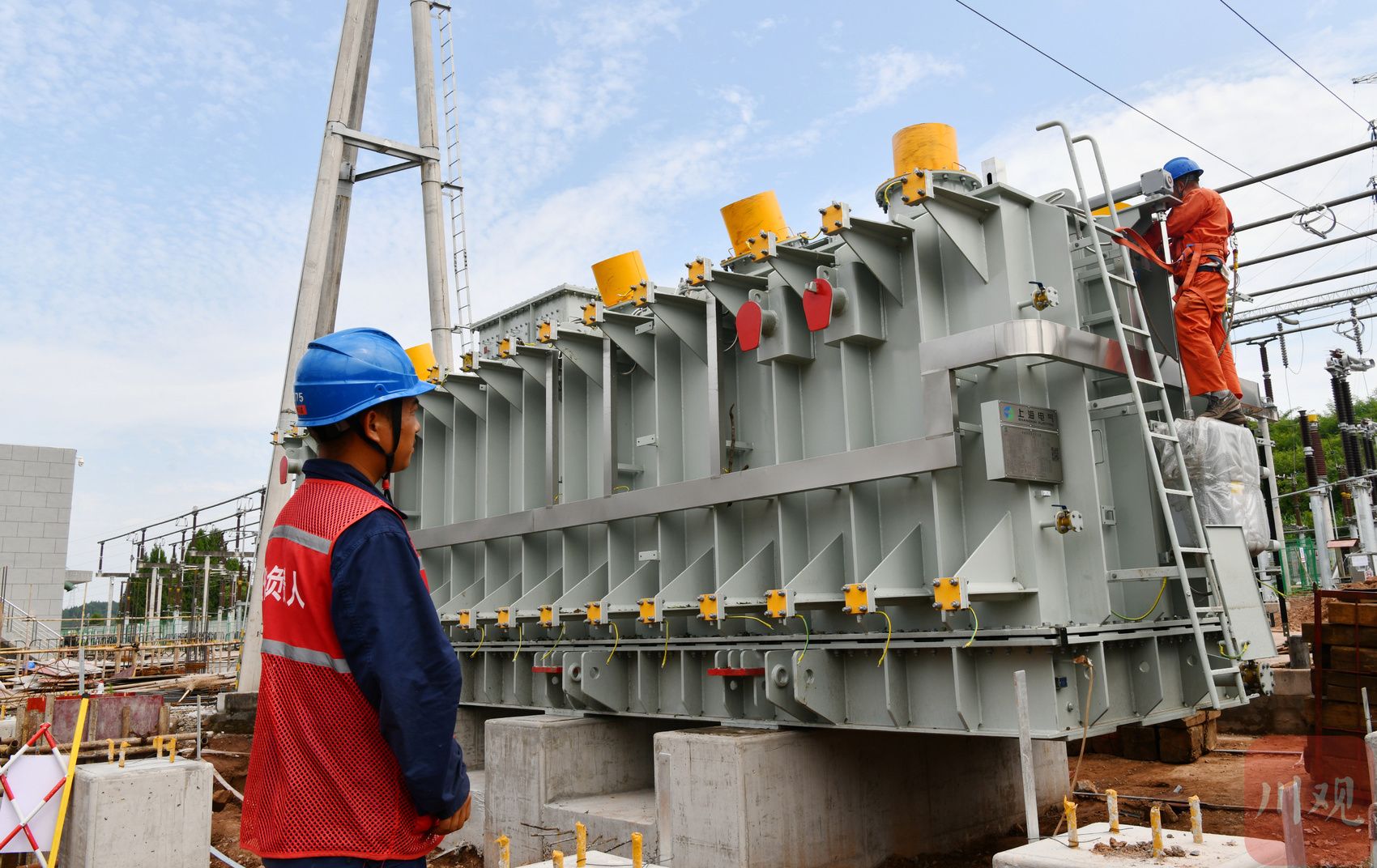

国网遂宁供电公司工作人员正在变电站内施工
“时间紧、任务重,我们要赶在迎峰度夏用电高峰来临前完成建设任务。”国网遂宁供电公司项目管理中心负责人陈勇的话语中透露出紧迫感。目前土建方面正加快推进主变压器新增电缆沟支架安装、事故油池开挖等工作,电气方面正在安装主变压器散热器、油枕等附件,以及相关的二次设备和电缆,总体进度在可控范围。
连日来,持续高温的高温天气也给项目建设带来了严峻的挑战。“我们通过‘时间错峰+物资保障+健康管控’三位一体的管理模式,全方位保障施工人员的身体机能与作业效率,确保工程进度有序推进。”现场施工负责人李远鑫介绍,为确保施工安全,现场每天还通过标准化、清单化的班前会管控流程,向每一名施工人员强调作业内容、作业范围和风险点,从源头筑牢风险防线。
作为遂宁地区重要的能源枢纽,220千伏杨胡变电站扩建完成后将进一步优化电网结构,提高遂宁主网供电能力,满足蓬溪地区新增负荷需求,为今年电网迎峰度夏电力保供提供坚强保障。
国网遂宁供电公司相关负责人表示,下一步,公司将按照预定建设目标,倒排工期、顺排工序,同时集中调配优势资源,在保安全、强协调、抓进度和保障物资供应方面狠下功夫,全力确保220千伏杨胡变电站扩建工程如期建成投运。
